なぜ編集のプロは締切を破らないのか

進行管理ツールだけでは身につかない、スケジュール設計の基本

締切を決めたのに、
なぜ最後はいつも一部の人が走るのか。

学生時代、文化祭や卒業文集などで、クラス全員が関わる制作物を作ったことはないでしょうか。
最初の打ち合わせでは、「来月の文化祭までにパンフレットを完成させよう」と、締切だけはすぐに決まります。

文章を書く人、写真を集める人、レイアウトを担当する人も、一応は決まります。
ところが締切が近づくと、まだ原稿を出していない人がいる。
先生の確認も終わっていない。
載せるはずだった写真が見つからない。
最初に決めた内容も、途中で少しずつ変わっていきます。

結局、最後は真面目な数人が放課後まで残り、足りない原稿を書き、名前を照合し、印刷できる状態へ整えます。
締切は最初から全員が知っていたのに、仕事は予定どおりには進みません。

社会人の制作現場でも、構造はそれほど変わりません。
会社案内、採用冊子、書籍、Webサイト。
完成日を決め、担当を割り振っただけでは、必要な資料や確認がそろわず、最後に一部の担当者へ負担が集まります。

では、何年も締切のある仕事を続けてきた編集者やディレクターは、学生時代の共同作業と何が違うのでしょうか。

この記事の三行要約

・締切と担当者を決めただけでは、必要な資料や確認待ちまでは見えてこない。

・熟練者は、作業日数よりも「確認待ち」「判断待ち」「やり直し」が起きる場所を先に見る。

・会社組織の強みは、資料と判断を共有し、誰かが休んでも仕事を止めないことにある。

締切を決めただけでは、共同作業は進まない

制作経験のない人にとって、「締切のある仕事」は、漫画や映画、ドラマで見るような世界かもしれません。
締切直前になり、作家や編集者が徹夜で原稿を仕上げる。
最後は周囲が総出で手伝い、何とか完成させる。

そのイメージは、完全な作り話ではありません。
実際の制作現場でも、予定外の修正が入り、夜間や休日に対応することがあります。
著者や監修者が土日しか空いておらず、取材や確認を休日に行うこともあります。
話題性の高い企画では、制作側も「少しでも早く世に出したい」と考えます。

ただし、プロが締切を守る理由を「最後に徹夜するから」と考えると、本質を見誤ります。
学生時代の共同作業と違うのは、プロが特別に根性強いことではありません。
何がそろわなければ次へ進めないか、どこで確認が止まり、誰へ負担が集まりやすいかを、先に見ていることです。

社会人になると、共同作業は「見える化」される

そこで会社では、学生時代の共同作業のような混乱を減らすために、進行表を作り、担当者と期限を決め、共有フォルダやチャットに資料を残します。
誰が何を持っていて、次に誰が動くのかを、チームで見えるようにするためです。

案件が大きくなり、複数部署や社外の制作会社が関わるほど、頭の中や口頭連絡だけでは管理しきれません。
表計算ソフトで工程を並べる場合もあれば、インターネット上の管理画面でタスクや進捗を共有するサービスを使う場合もあります。
後者が、一般にSaaS型のプロジェクト管理ツールと呼ばれるものです。

こうしたツールは、誰が何を担当し、期限がいつなのかを共有するうえで役立ちます。
ただし、締切と担当者を画面に登録しただけで、仕事が予定どおり進むわけではありません。
学生時代のパンフレット制作で起きていた「原稿がまだない」「確認が終わっていない」「内容が途中で変わる」といった問題は、社会人になっても形を変えて残ります。

たとえば、会社案内の制作状況が管理画面では70%まで進んでいるとします。
構成案、原稿依頼、撮影手配には完了の印が付いています。
ところが中身を見ると、社長メッセージは本人の確認前で、社員写真の撮影日は未定。
営業部と採用部では会社の強みについて説明が食い違い、最終的に誰が掲載内容を承認するのかも決まっていません。

画面上では多くの作業が終わっていても、次の人が安心して作業を始められる状態にはなっていないのです。

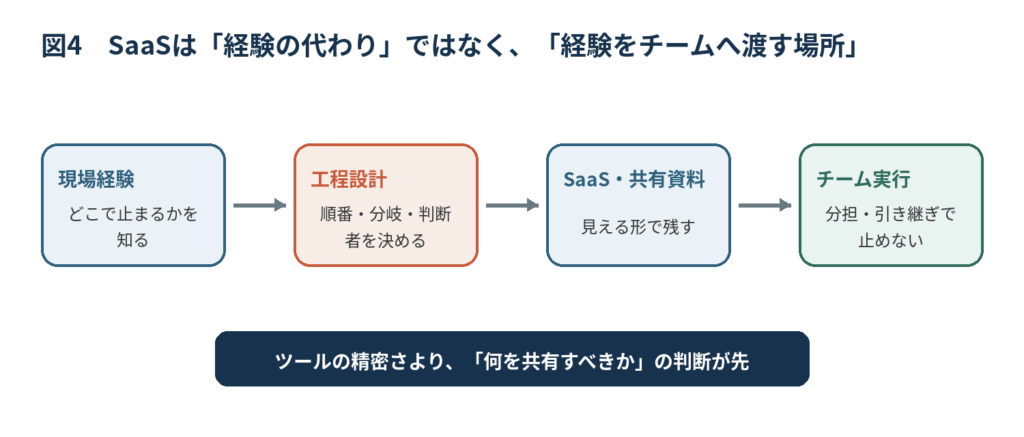

SaaS上の進捗率70%と、承認・撮影・説明・最終承認が未確定な制作現場の実態を比較した図

管理画面上で完了していても、承認や素材が未確定なら、制作工程としては前へ渡せません。

ツールは予定を管理できるが、工程は設計してくれない

プロジェクト管理SaaSには、タスク、担当者、期限、進捗率、コメント、添付ファイルなど、多くの情報を登録できます。
うまく使えば、口頭連絡だけで進めるよりも、状況ははるかに見えやすくなります。

一方で、細かく設計するほど入力項目は増えます。
ひとつの原稿に対して「依頼」「受領」「内容確認」「著者確認」「修正」「再確認」とタスクを分ければ正確ですが、すべての担当者が毎回更新できるとは限りません。
現場では、制作や顧客対応の方が優先され、完了後にまとめてチェックを付けることもあります。

これは担当者が怠慢だからではありません。
管理のための入力が細かくなりすぎると、入力作業と本来の仕事のバランスが崩れるからです。
大手企業で高度なシステムを導入していても、最後はチャットや口頭で補足されることがあるのは、このためでしょう。

重要なのは、すべてをツールへ入力することではなく、「ここだけは共有しないと次の人が動けない」という情報を見極めることです。

ツールが得意なこと 人が判断すること
担当者と期限を表示する その期限で本当に作業を始められるか
進捗や更新履歴を残す 何をもって「完了」とするか
遅延タスクを通知する 遅れた場合に何を削り、何を守るか
ファイルを共有する どれが最新で、誰の承認を得たものか
複数案件を一覧化する 担当者の負荷と品質低下の兆候を読む
ツールが不要なのではない。
ツールに何を登録すれば仕事が止まらないのかを判断する力が、先に必要である。

編集のプロは、日付より「止まる場所」を見ている

経験の浅い担当者がスケジュールを作るときは、「原稿に3日、デザインに5日、校正に2日」と、作業時間を足し算しがちです。
もちろん、必要な日数を見積もることは大切です。

しかし、実際に案件を遅らせるのは、手を動かしている時間だけではありません。
資料が届かない。
確認者が不在。
複数部署から異なる指示が来る。
著者の返答を待つ。
最終承認者が初めて原稿を見て、大きな変更を求める。

ベテランの編集者やディレクターは、予定表を作る前に、こうした「止まる場所」を探します。
仕事を何年も続けるうちに、どの工程で確認が増えるか、何を後回しにすると全体がやり直しになるかが見えるようになるからです。

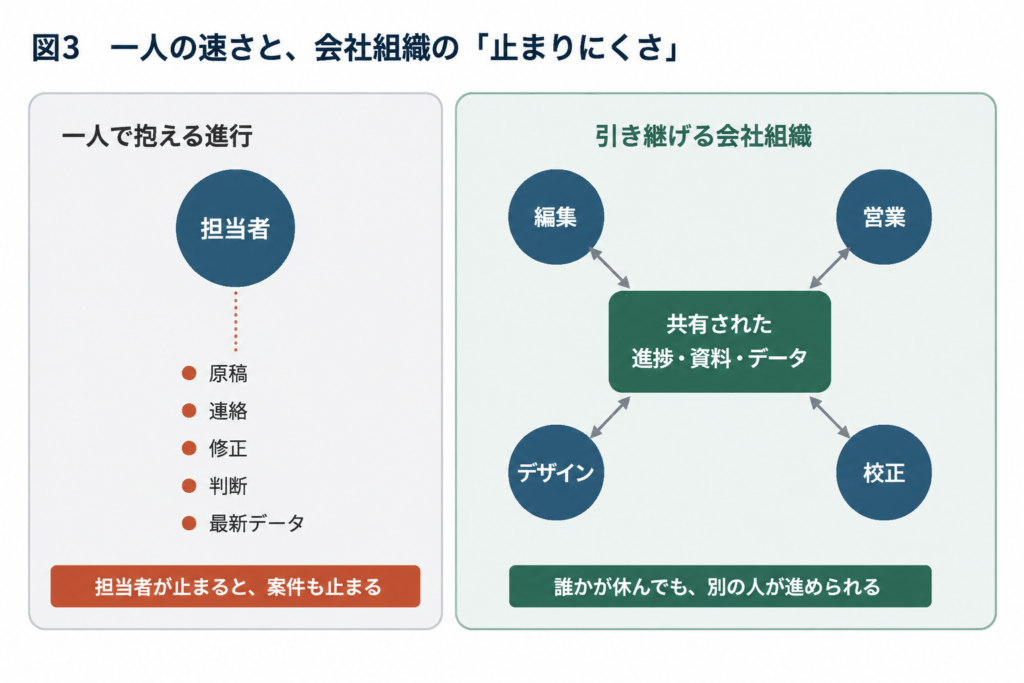

資料、原稿、確認・承認、デザイン、校正、入稿の工程で仕事が止まりやすい場所を示した図

締切管理の中心は、作業速度ではなく、工程間の依存関係を先に見つけることです。

経験が浅いと見落としやすいこと 熟練者が先に確認すること
原稿を書き始める日 必要な資料がそろう日
初校を提出する日 誰が、何日で、何を確認するか
修正に必要な日数 修正指示が一本化されるか
完成予定日 間に合わないと判断する期限
担当者の作業量 担当者が止まったときの引き継ぎ方法

締切は「作業日数の足し算」では決まらない

たとえば、会社案内を作るとします。
「原稿整理に2日、デザインに3日、確認と修正に2日。
合計1週間あれば完成する」と考えるのは簡単です。

しかし、部署ごとの紹介文が期限までにそろうとは限りません。
経営者のメッセージは本人確認が必要です。
掲載する社員写真には選定や許諾があり、営業部と採用部で会社の見せ方が食い違うこともあります。

実際の制作には、作業時間に加え、「待つ時間」「戻る時間」「判断する時間」があります。
しかも、それらは工程表に一行で書きにくいため、最初に抜け落ちやすい部分です。

プロが作るスケジュールには、最短日程だけでなく、途中で条件を変える分岐があります。
原稿がこの日までにそろわなければページ数を減らす。
撮影日が確保できなければ支給写真へ切り替える。
監修確認が間に合わなければ発売日を動かす。

「絶対に当初の予定どおり進む」と考えるのではなく、「どこで別の進め方へ切り替えれば、最後の締切を守れるか」を決めておくのです。

進め方 優先するもの 切り替える条件
最短進行 発売・公開の早さ 原稿・素材・承認が早期にそろう
標準進行 内容と品質 通常の確認・校正期間を確保する
縮小進行 締切と安全性 ページ数や取材、図版を減らす
延期進行 内容と品質 無理な徹夜を続ける前に日程を動かす

徹夜は現場で起きる。でも、予定には入れない

出版や広告、映像などの制作では、話題性や販売機会を逃さないため、無理だと分かっていて最短日程を目指すことがあります。
制作側も、自分たちが関わったものを良いタイミングで世に出したいため、夜間や休日に対応することがあります。

株式会社ジー・ビーでも、著者やクライアントが土日しか空いていない場合には、休日に取材や打ち合わせを行うことがあります。
タイトな進行の終盤では、工程ごとに連絡を取り、確定した箇所から順に制作することもあります。

ただし、休まずに働き続ければ、判断力と確認精度は落ちます。
人名や数値を取り違える。
古いデータを使う。
修正指示を別のページへ反映する。
確認したつもりの項目が抜ける。
出版物や会社案内では、小さな間違いでも回収や刷り直しにつながることがあります。

徹夜は遅れを一時的に吸収できますが、再現可能なスケジュールではありません。
プロの進行管理は、「誰かが最後に無理をする」ことを前提にせず、無理が必要になる前に条件を変えるためのものです。

一人の職人は速い。会社組織は止まりにくい

一人で案件を進めると、意思決定は速くなります。
原稿、連絡、修正内容、最新データがすべて頭に入っていれば、説明や共有の時間もほとんど必要ありません。

しかし、その人が体調を崩したり、別案件のトラブルに追われたりすると、代わりの人は簡単には入れません。
どのファイルが最新なのか。
クライアントと何を約束したのか。
どこまで確認が終わっているのか。
情報が一人の頭の中にあるほど、案件はその人と一緒に止まります。

会社組織では、進行表、議事録、共有フォルダ、修正履歴、社内連絡など、一見すると細かな手間が増えます。
現場からすれば、「入力や共有ばかりしている」と感じることもあるでしょう。

それでも、必要な情報が途中に残っていれば、別の編集者が著者へ連絡し、別のデザイナーが修正し、校正担当者が確認を引き継げます。
会社の強みは、単に人数が多いことではありません。
仕事を途中から受け取れる形にしていることです。

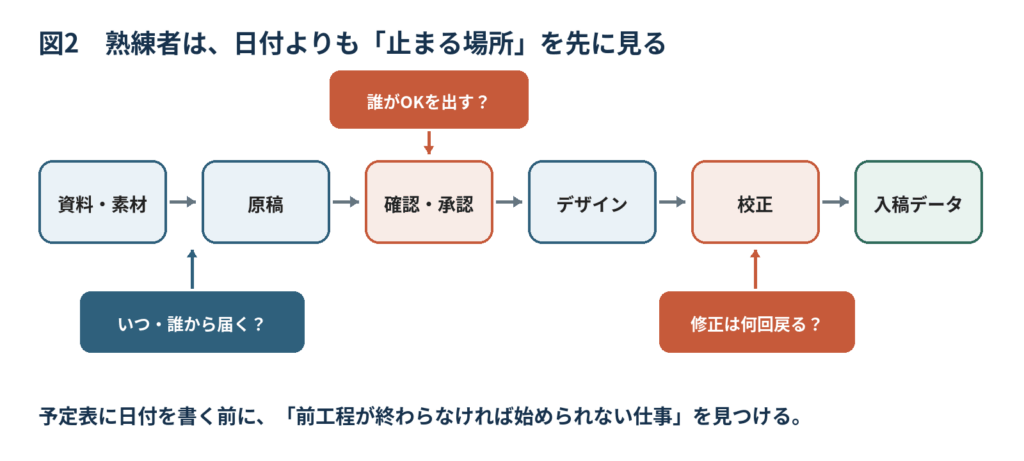

一人で進行を抱える場合と、編集・営業・デザイン・校正で情報を共有する組織を比較した図

共有は作業を遅くするためではなく、担当者の不在で案件全体が止まることを防ぐためにあります。

SaaSは、熟練者の経験をチームへ渡すために使う

熟練者は、ツールを使わなくても多くの案件を管理できることがあります。
とはいえ、それを「ベテランの頭の中だけで分かっている状態」にしてしまえば、組織の力にはなりません。

何を待っているのか。
次に誰が判断するのか。
どの条件を過ぎたら別案へ切り替えるのか。
最新データはどこにあるのか。
こうした情報を、必要な粒度でツールや共有資料へ残すことで、初めて経験がチーム全体のものになります。

すべての作業を細かく入力する必要はありません。
更新されない100項目より、次の担当者が動くために必要な10項目の方が役に立ちます。
管理画面をきれいに保つことが目的ではなく、判断と引き継ぎを止めないことが目的だからです。

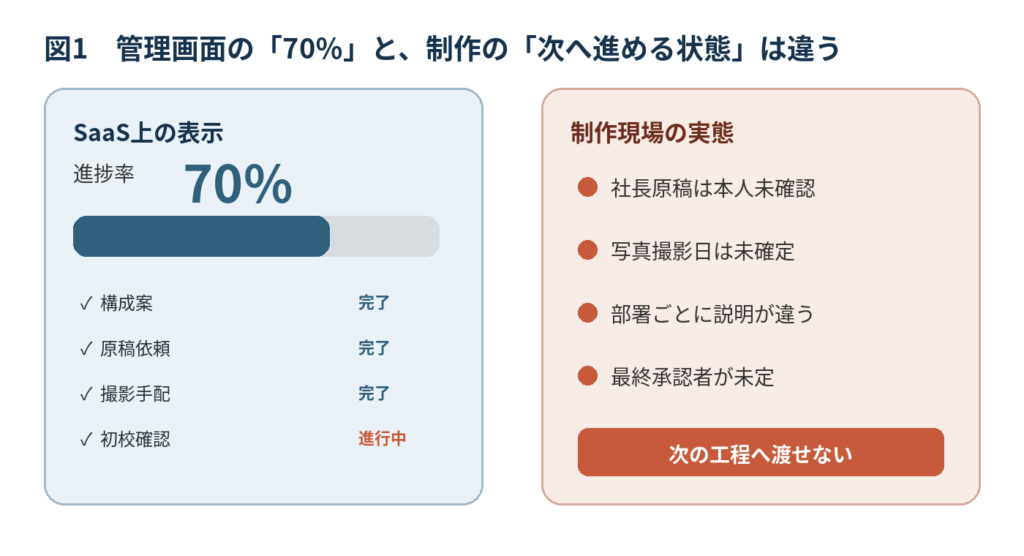

現場経験を工程設計とSaaSの共有資料へ落とし込み、チーム実行へつなぐ流れを示した図

経験で工程を設計し、ツールで共有し、チームで実行する。この順番が逆になると、入力項目だけが増えていきます。

マネージャー・ディレクターが、予定表の前に確認すること

新しい制作案件を始めるときは、まず次の7点を確認すると、工程表の見た目よりも実態に近いスケジュールを作れます。

1 完成の定義

原稿完成、社内承認、印刷用データ入稿など、締切の定義をそろえる。

2 着手条件

原稿、写真、資料、ロゴなど、着手条件を明確にする。

3 判断者

確認者、最終承認者、取りまとめ役を決める。

4 やり直し箇所

構成変更、差し替え、写真選定など、戻りの大きい工程を先に確認する。

5 並行できる工程

確定ページから制作するなど、待ち時間を減らす。

6 切り替え期限

縮小、素材変更、延期を判断する期限を置く。

7 引き継ぎ情報

最新データ、決定事項、未確認事項を共有する。

POINT すべてを細分化するより、次の担当者が動ける情報を残す。

編集プロダクションに依頼する意味は、制作作業だけではない

編集プロダクションというと、原稿を書く会社、あるいはデザインを外注する会社と思われることがあります。
しかし、実際の制作では、企画を整理し、必要な素材を洗い出し、著者や監修者へ確認し、複数の修正指示をまとめ、印刷用データへ仕上げるまで、多くの判断が連続します。

株式会社ジー・ビーは、編集プロダクションであると同時に出版社でもあります。
自社書籍の企画・編集・制作・校正・印刷用データ入稿までを経験しており、印刷工程へ渡すデータを整えるところまで見通せる編集者が複数在籍しています。

すべての案件を無理な短期間で完成させるという意味ではありません。
間に合わせるために何が必要かを早く整理し、難しくなった時点で別の進め方を提案し、誰か一人に負担を集中させずに案件を前へ進める。
それが、会社組織として制作を引き受ける価値だと考えています。

締切管理力とは、予定表をきれいに作る力ではない

編集のプロが締切を守れるのは、進行管理ツールを上手に操作できるからではありません。
仕事がどこで止まり、何を先に決め、どの時点で別の進め方へ切り替えるべきかを知っているからです。

そして会社組織の強みは、その経験を一人の頭の中だけに置かず、資料、データ、進行表、会話を通じて別の人へ渡せることにあります。

SaaSは、その判断を代行するものではありません。
経験者の判断をチーム全体で使える形にし、誰かが休んでも仕事を止めないための道具です。

締切管理力とは、予定表にすべての作業を書き込む力ではありません。
期限までに終わらせる条件を見抜き、現実が予定から外れたときに、次の進め方を選べる力なのです。
